10.1.- Caso práctico del diagrama de Gantt.

¿Sabrías cómo realizar un diagrama de Gantt a partir de ciertos datos?

Caso práctico

¿Recuerdas el proyecto encomendado a Carlos? En esta ocasión, deberá realizar la planificación del viaje a través de un diagrama de Gantt. Te recordamos las tareas a realizar, así como su duración y fechas de inicio y fin.
Tareas, descripción, fechas de inicio y fin y duración.
Tarea Descripción Fecha de inicio Duración (días) Fecha de fin
A Coordinar el trabajo con la directora y el alumno en prácticas para crear el equipo de trabajo. 01/10/2011 1 02/10/2011
B Recopilar información sobre quién está interesado o interesada. 02/10/2011 7 09/10/2011
C Mandar información a los interesados e interesadas sobre fechas previstas y posibles destinos. 09/10/2011 2 11/10/2011
D Convocar a los interesados e interesadas a una reunión. 11/10/2011 1 12/10/2011
E Contactar con distintas agencias de viajes y solicitarles presupuestos. 02/10/2011 6 08/10/2011
F Elegir la agencia, el destino y presupuesto y preparar la documentación necesaria para presentársela a los interesados e interesadas en la reunión. 08/10/2011 3 11/10/2011
G Realizar la reunión con todos para ofrecerles información sobre el viaje y confirmar asistencia. 12/10/2011 1 13/10/2011
H Preparar documentación necesaria para realización del viaje. 13/10/2011 2 14/10/2011

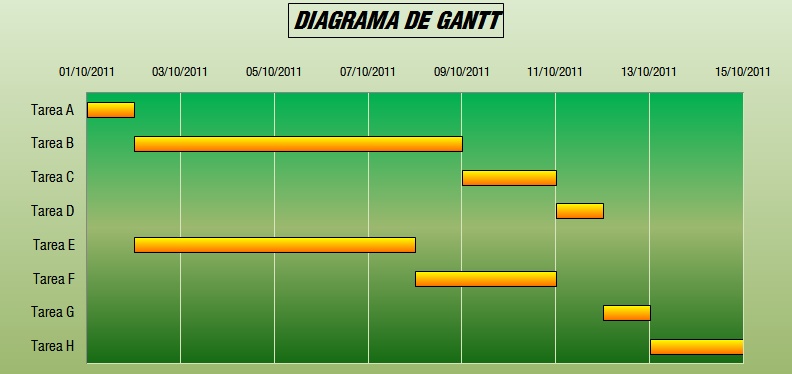

Solución al caso propuesto, a través de la representación gráfica del diagrama de barras de Gantt.
