3.16.- Estableciendo dependencias.

De nuevo recordamos la importancia de establecer dependencias entre tareas y no entre fechas de comienzo y fin. Si hiciéramos esto último estaríamos perdiendo la flexibilidad que nos ofrecen los programas de gestión de proyectos. Con las dependencias podemos redistribuir la duración del proyecto automáticamente.

Para crear dependencias tenemos varios métodos en Openproj (hay algunas diferencias, pero también es muy similar en Project):

  1. En el diagrama de Gantt, haciendo clic en la barra de la tarea predecesora y arrastrando hasta la sucesora, nos aparecerá una especie de cadena que nos indica la vinculación de una tarea con otra.

  2. En la hoja de tareas, seleccionamos las dos tareas pulsando la tecla Ctrl al hacer clic en cada una de ellas, y luego hacemos clic en el icono con la cadena para vincular las dos tareas. La dependencia entre ellas será Fin a Comienzo.

Captura de pantalla vinculando 2 tareas en Openproj.
  1. Si queremos eliminar la dependencia seleccionaríamos de nuevo las 2 tareas, y hacemos clic en el icono con la cadena rota, o podemos seleccionar la línea de dependencia en el diagrama de Gantt y elegimos Remover.

  2. Por defecto, las dependencias entre tareas ya hemos dicho que se hacen Fin a Comienzo, pero también pueden existir tareas que tengan una dependencia Comienzo a Comienzo (el comienzo de una tarea hace que empiece también la otra), o Fin a Fin (una tarea no puede terminar mientras no termine la otra), o incluso Comienzo a Fin (el inicio de una tarea es lo que determina el fin de la otra). Para cambiar el tipo de dependencia hacemos clic (doble clic en Project) en el diagrama de Gantt en la línea que une las tareas, y tenemos un desplegable para cambiar el tipo de dependencia. En Project pueden aparecer las dependencias con las siglas en inglés: (FS, FinalStart-Comienzo).

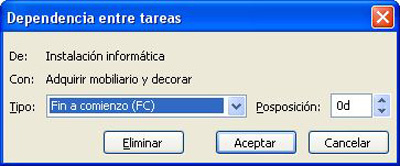

Captura de pantalla con cuadro de diálogo de dependencias en Project.

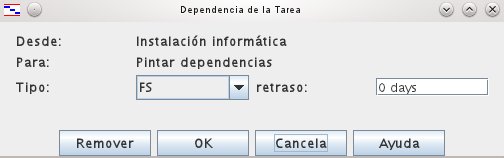

Captura de pantalla con cuadro de diálogo de dependencias en Openproj.
  1. En el mismo cuadro de diálogo, al hacer clic (o doble clic en Project) en la línea de dependencia tenemos la Posposición o Retraso, que nos sirve para que con la finalización de una tarea no empiece inmediatamente la siguiente. Imagina que al enfoscar una pared haya que dejarla secar 1 día para poder hacer canalizaciones.

  2. También podemos establecer dependencias en la hoja de tareas en la columna Predecesoras, simplemente escribiendo el número de la tarea de la predecesora.

  3. Tanto en Openproj como en Project tenemos la posibilidad de establecer Fechas límite o Plazo fatal (en Openproj). Haciendo doble clic sobre una tarea en la hoja de tareas, podemos establecer un plazo que no deberíamos sobrepasar bajo ningún concepto (pudiera ser un plazo para presentar una obligación fiscal que incumplirlo supusiera una importante multa, por ejemplo). En el diagrama de Gantt nos aparecerá como una flecha amarilla o verde.

Autoevaluación

Pregunta

Si una tarea precisa terminarse para que comience la siguiente ¿qué dependencia tenemos que establecer?

Respuestas

Comienzo a Comienzo.

Comienzo a Fin.

Fin a Fin.

Fin a comienzo.

Retroalimentación
