5.2.- Revisando la evolución del proyecto. Openproj.

En Openproj es bastante similar el trabajo de seguimiento. Lo más cómodo para establecer el porcentaje de completado de las tareas es de la siguiente forma: Con Ctrl+Clic seleccionamos tantas tareas como queremos actualizar. En Herramientas>Seguimiento>Actualiza tareas establecemos el Porcentaje completado. Nos aparecerá un punteo verde en la primera columna de la hoja de tareas en Vista Gantt.

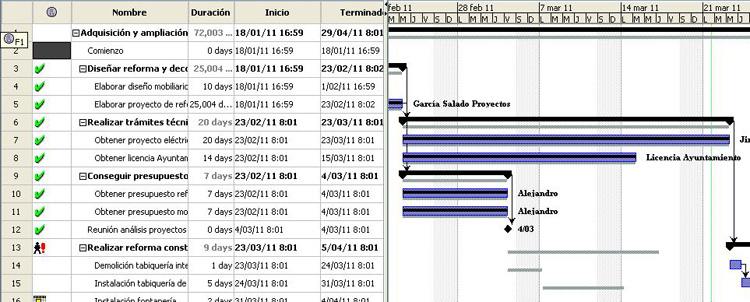

Captura de pantalla vista Gantt Openproj con tareas completadas.

También puedes ver en esta captura, en el diagrama de Gantt, las líneas base (líneas grises tenues) y las tareas completadas (con una línea negra en medio).

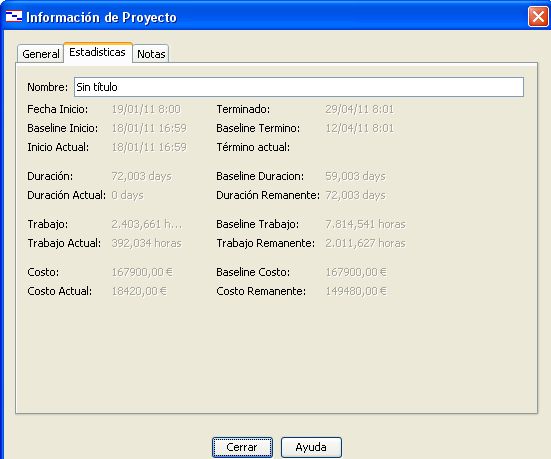

Captura pantalla cuadro diálogo con estadísticas de Openproj.

Si establecimos también una Línea base, podremos ver las estadísticas del estado del proyecto en el menú Proyecto>Información de Proyecto y en la ficha Estadísticas.

Autoevaluación

Pregunta

¿Por qué insistimos en la necesidad de crear tareas con duración y dependencias entre ellas, pero nunca introduciendo fechas de comienzo y fin en la planificación?

Respuestas

Porque de esta forma actualizar el proyecto cuando hay cambios es más cómodo.

Porque las fechas de comienzo y finalización de las mismas se ajustan automáticamente cuando varían las tareas predecesoras.

Es un error del programa y obliga a hacerlo así.

Retroalimentación
